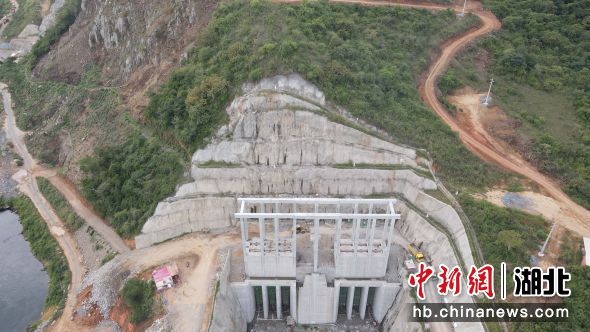

  当地时间3月16日,中国能建葛洲坝集团承建的安哥拉凯凯水电站完成导流洞排架柱拆除,进入围堰截流倒计时。

  凯凯水电站位于安哥拉北宽扎省栋多市,距离首都罗安达约230千米,是目前中资企业在非洲承建的最大水电站。电站共布置2条结构相同的导流洞,洞身前端为塔式结构,单个塔体总长23.55米,外框尺寸为20.4米×37.8米,两洞过流孔口中间各设两个2米厚的中隔墩,将两洞孔口分6孔。

  截至目前,两条导流洞开挖支护、导流洞出口底板浇筑、进水塔封顶、进水塔塔柱及二期混凝土底坎浇筑、塔柱消缺及承重排架拆除、进水塔混凝土施工已基本完成,备料工作基本准备就绪,戗堤已提前进占,龙口宽度仅剩约35米,门槽门楣以上的二期混凝土施工、导流洞出口堰外部分开挖、导流洞二期混凝土缺陷修补、截流道路修缮、进出口挡水围堰拆除等工作正按照施工计划有序推进,待导流洞试槽完成后,具备合拢条件,预计4月15日实现宽扎河截流,进入主体工程施工阶段。

  电站建成后,年平均发电量达8566亿瓦时,将满足安哥拉50%以上供电需求,建设高峰期将为当地提供近万个就业岗位,极大地促进当地经济及社会发展。(万林海)
