当地时间2月28日18时,随着调压室最后一层爆破开挖支护作业完成,由中国能建葛洲坝集团承建的安哥拉凯凯水电站引水发电系统所有地下洞室开挖支护工程全面结束,地下主体开挖施工圆满收官,较原计划提前30天,工程建设由开挖阶段全面转入混凝土结构施工阶段。

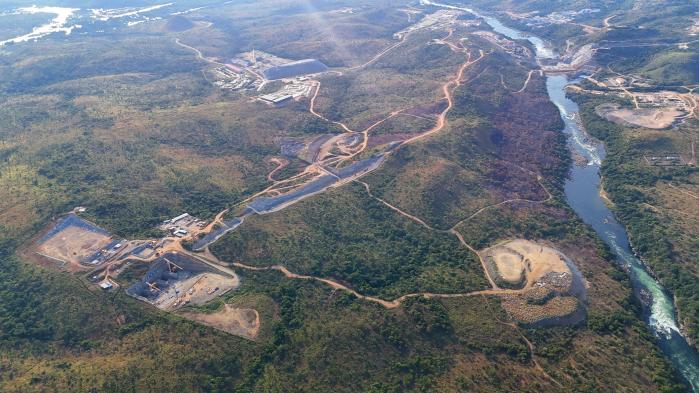

凯凯水电站位于安哥拉北宽扎省栋多市安哥拉“母亲河”宽扎河中段,总装机2172兆瓦,是目前中资企业在安哥拉承建的最大能源工程。其地下洞室主要施工部位包括地下主厂房、尾水隧洞、引水隧洞、尾水调压室、尾水支管等,总开挖方量超300万立方米。其中,调压室是水电站关键水工建筑物之一,主要用于调节水击压力、改善机组运行条件,对保障机组安全稳定运行具有重要作用。
施工过程中,受现场起重设备吊运条件限制,调压室无法采用大型钻爆及开挖设备施工。项目团队因地制宜,将整体开挖划分为16层分层实施,采用人工手风钻钻孔,配合潜孔钻施工的开挖方案,同步推进支护作业,将单层开挖严格控制在9天以内。经验收评估,调压室整体开挖质量优良,分层轮廓成型良好,开挖体型满足设计要求,获得监理单位及安哥拉业主方GAMEK的充分肯定。
电站建成后,年平均发电量可达8566吉瓦时,显著提升安哥拉电力保障能力,建设高峰期还将为当地提供6000多个就业岗位,极大地促进当地经济及社会发展。(胡红新 万林海)
|
