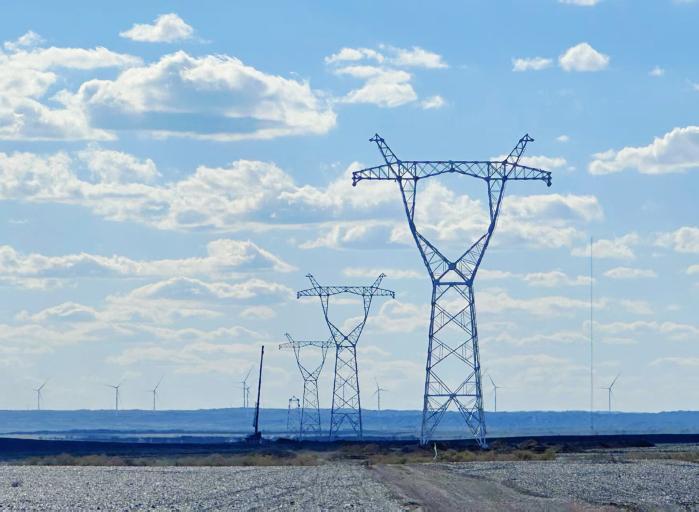

近日,由中国能建葛洲坝电力公司承建的昌吉长歌升压汇集站220千伏送出工程实现全线贯通。该工程以技术突破和高效建设,筑牢区域能源输送通道,为新疆打造千万千瓦级新能源基地、推动绿色低碳转型注入强劲动力。

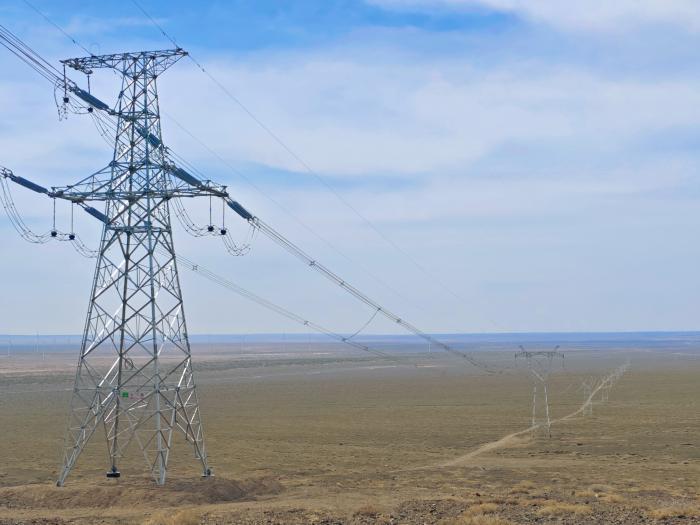

工程全线位于新疆昌吉回族自治州奇台县、木垒县境内,是昌吉地区优化长链式供电格局、提升清洁能源汇集外送能力的关键输变电项目。线路新建总长94.706公里,其中单回路架设94.291公里,双回路架设0.415公里。沿线穿越山地11.59公里、丘陵40.967公里、平原42.149公里,海拔高程在500米至1200米之间。
受复杂地貌制约,全线仅有局部简易道路通达,大型设备及材料运输极为困难。面对当地复杂的地理环境与艰苦的施工条件,项目团队科学统筹施工计划、优化资源配置,高效破解各类建设难题,优质高效完成全线贯通节点目标。
建设期间,项目团队成功攻克昌吉地区首例输变电新建线路跨越铁路的重大施工难题。针对跨铁路施工精度高、安全风险大、直接影响铁路干线运营的特点,项目部严格遵循铁路运维相关规定,全程采用夜间“天窗点”施工模式,精准利用列车停运的有限窗口期推进作业。

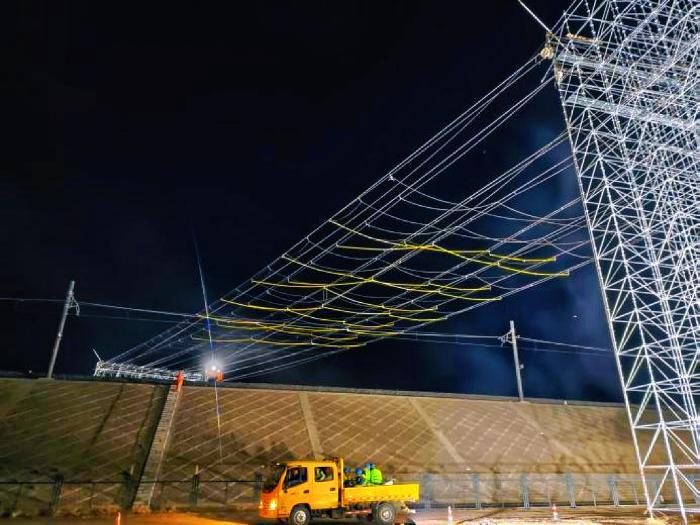

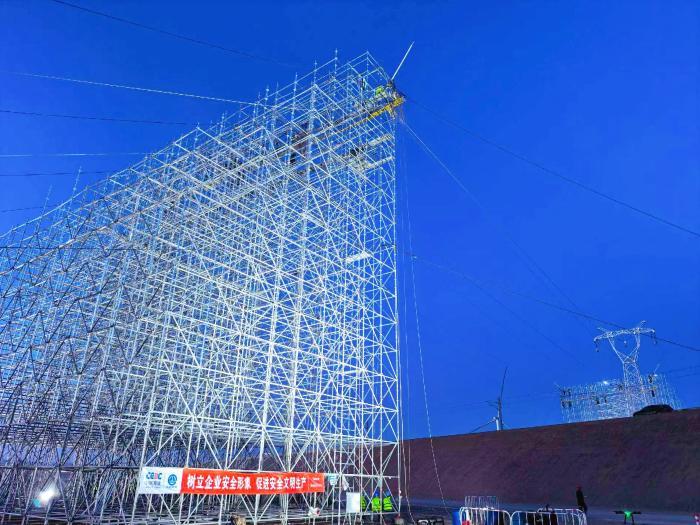

现场创新应用双层封网专项施工技术,在铁路上空架设双层高强度绝缘防护网,构建“上层承托、下层兜底”的双重立体安全防护体系,有效规避导线晃动、工器具及建材坠落等安全隐患,全方位保障铁路安全运行与电网施工安全,实现全过程可控、在控、能控。夜间施工全程实行闭环管理,各施工班组分工明确、衔接有序,封网搭设、导线牵引、设备调试、封网拆除等各工序高效联动、无缝衔接,以标准化施工流程和成熟的技术工艺,为新疆复杂工况下输变电工程跨铁路施工积累了宝贵实践经验。
自项目开工建设以来,项目部始终坚守精益化管理理念,构建全流程、常态化的管控体系。针对施工现场地形复杂、交通闭塞、跨线作业风险高、工期任务重等多重难题,项目团队科学倒排工期、细化施工方案,合理调配人力、机械、物资资源。同时,项目部严格落实安全生产与工程质量管控要求,将安全管控、质量监督、进度把控贯穿施工全周期,常态化开展风险排查、技术交底、质量抽检,及时化解各类施工隐患,保障工程全程安全、稳定、有序推进,确保各关键节点如期落地。
项目建成后,将彻底改善昌吉地区传统长链式供电格局,显著提升区域风电、光伏等清洁能源的汇集、输送与消纳能力,有效破解当地新能源资源富集但外送通道不足、消纳受限的发展瓶颈,为新疆千万千瓦级新能源基地建设提供坚实输电通道支撑。同时将进一步完善国家电网西部骨干网架布局,强化新疆电网互联互通与调节能力,精准赋能“西电东送”国家战略落地,助力区域依托清洁能源优势,推动产业结构与经济模式绿色低碳升级。
|
