三峡水运新通道工程先行开挖区施工有序推进
中新网湖北
2026年06月20日 10:39
2026年06月20日 10:39 来源:中新网湖北
分享到:

  中新网湖北新闻6月20日电(秦明硕 宋逸伦)近日,三峡水运新通道工程施工准备试验工程(先行开挖区)施工现场一派繁忙,大型机械往来作业,稳步推进节点任务,为后续主体工程建设夯实基础。

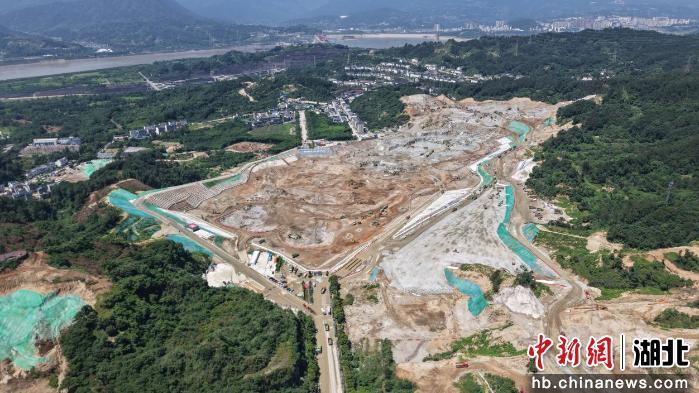

先行开挖区项目现场。陈臣摄

  作为三峡枢纽新通道的“先锋工程”,先行开挖区项目涵盖引航道试验段开挖与边坡支护及排水、陈家冲沟副坝坝基开挖支护、左岸连接坝折线坝段坝基开挖支护、上游引航道左侧土石方回填平台、瓦窑坪砂石混凝土系统场平、施工试验等六大核心内容,兼具工程实施与技术试验双重使命。该工程累计需完成土石方开挖约855万立方米、土石方填筑约203万立方米、混凝土浇筑约8万立方米,同步实施大量锚杆、锚索支护工程。

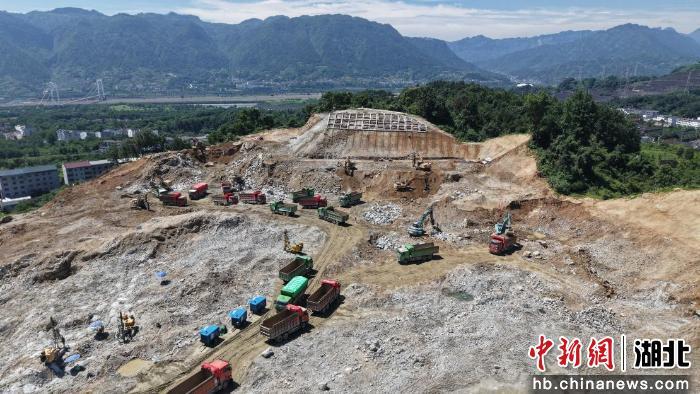

先行开挖区项目施工现场。陈臣摄

  截至目前,先行开挖区项目部已全面完成表土剥离,正在平稳推进引航道试验段土方开挖、石方爆破、支护作业等关键工序;累计完成土石方开挖约415万立方米,占总开挖量的48%,整体施工进度符合预期。

  中水电四局三峡新通道先行开挖区施工项目部副经理张顺治说,团队目前正全力抢抓施工窗口期。引航道试验段开挖完成后,将为三峡水运新通道主体工程范围内部分500千伏、220千伏架空输电线路提供电力迁改走廊,保障后续爆破作业开挖时输电线路运行安全。(完)


【编辑:余哲】
