2026年7月,受台风“美莎克”持续影响,广西钦州灵山县出现持续性极端强降雨。7月6日,三隆镇钦州抽水蓄能电站工地突发严重山洪,中国能建葛洲坝集团钦州抽水蓄能电站下水库工程施工项目部营地、工地及工人营地大面积过水,设施损毁,人员被困。项目部立即启动防汛应急预案,党员突击队冲锋在前,带领全体职工投入抢险救援、通道疏通、人员转移及灾后复产工作,成功安全转移214名农民工,实现零伤亡,以过硬应急处置能力彰显央企责任担当。
山洪突袭,快速响应控险情

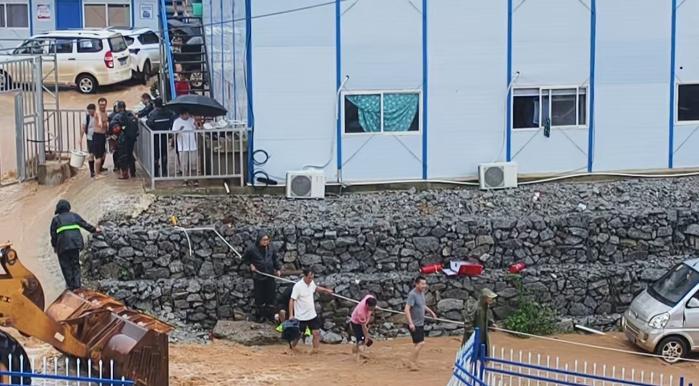

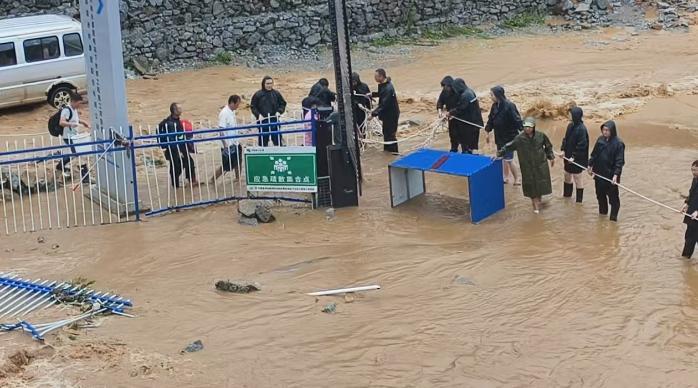

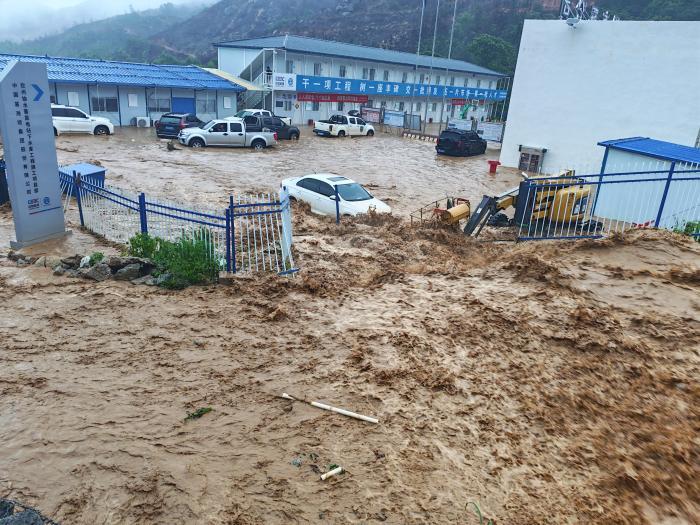

7月6日13时15分,项目部营地左侧山洪暴发,洪水漫溢下冲,瞬间淹没施工区域,多处房屋冲毁,道路坍塌中断,大量工人被困。项目部第一时间启动预案,统筹抢险、避险、疏通。新到任不足一周的安全负责人赵银春果断提出绳索固定转运方案,以项目部国旗台为固定点架设安全绳,组织人员分批转移至结构稳固的项目部办公楼临时避险,第一时间稳住现场人员安全基本盘。
项目经理、党支部书记李明带队驻守独坪隧道口,研判水势,组织拓宽过水涵洞、疏导洪水入主泄洪道,减轻边坡冲刷。总工程师余文飞坚守防汛抢险一线,在个人住所进水被淹的情况下,优先保障营地整体安全,带领电工宁远照冒雨清理临库侧障碍物,打通排水断面,遏制水位上涨。生产副经理程志远下达全面停工令,调度多台大型机械在独坪隧道口扩挖导流,疏通泄洪节点。总经济师杨帆当晚逐片核查人员,有序组织撤离。入党积极分子、设备物资副经理赵惜第一时间调取储备防汛物资,保障沙袋、绳索、防雨装备等抢险物资快速到位,同步参与筑坝导流、积水疏导,全力保障一线抢险物资供给。
连夜转移,全员坚守稳安置
夜间雨势不减,临时避险条件有限,项目部决定异地转移。在业主单位南方电网钦州蓄能发电公司支持下,调配多台中巴,引导人员徒步至独坪隧道口换乘点,连夜将214名农民工全部安全转运至旧州镇集中安置,全程无受伤、走失、滞留。
洪峰过后,营地淤泥杂物堆积,沟渠堵塞。驾驶员张群提出沙袋导流、水力冲刷法快速疏通排水系统;驾驶员曾宪革、李力主动清理营地篮球场区域,打通内部通行通道。共产党员、质量环保部主任李刚全程参与灾后清淤、场地整治、隐患排查工作。
受极端汛情影响,水电网络中断,物资运输受阻,生活保障条件极度受限。项目部食堂员工克服困难,连续多日保障全员基本餐饮供应,全体员工并肩坚守,四天以简餐为主、多日未能洗浴,办公楼一层普遍进水积泥,不少个人物品损毁流失,但全体员工坚守岗位、服从调度,持续保障现场防汛、值守、清淤工作稳步推进,全力守住人员安全与项目资产安全底线。
复盘修复,有序推进复工复产
经项目部全体人员昼夜连续奋战,汛情风险全面受控,灾后修复、复工复产工作有序推进。7月9日晚项目工区恢复供电,7月10日中午热水供应重启,当晚受损道路全线通车,7月13日项目网络通讯全面恢复,办公和施工调度、对外联络体系回归常态。
此次抢险中,党支部发挥战斗堡垒作用,党员骨干冲锋在前,全体职工协同作战,圆满完成险情处置、人员转移、场地清理和设施修复。公司及时指导部署,工会慰问关怀,凝聚救灾复产合力。实战检验了项目部应急体系的可靠性和队伍战斗力,以零伤亡守住安全底线,最大限度降低灾害损失。下一步,项目部将全面复盘本次防汛经验,完善极端天气预案,抓实现场安全管控,稳步推进项目后续施工建设,以务实作风保障项目高质量建设。(姚仁涛)
|
